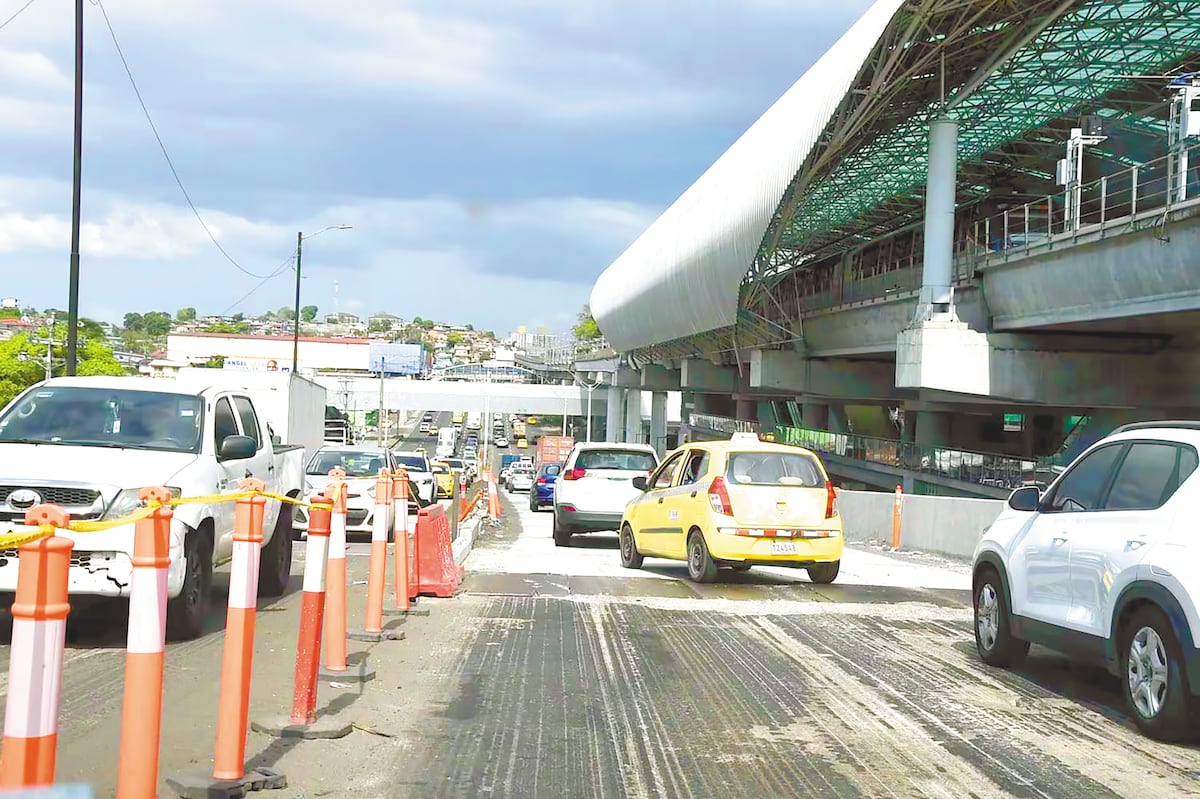

    Reparación hasta junio. Extienden trabajos del puente vehicular de San Miguelito

    Los trabajos de reparación y mejoras en el puente vehicular de San Miguelito están programados para concluir en junio próximo. Actualmente, se están llevando a cabo diversas tareas, como el reemplazo de losas prefabricadas, sellado de grietas, cambio de juntas, pintura de vigas de soporte, limpieza del drenaje y señalización vial.
    Publicado el: 22 de abril del 2024, 08:00 pm
    Por Redacción Mi Diario
    CORPRENSA
    Reparación hasta junio. Extienden trabajos del puente vehicular de San Miguelito


    Los trabajos de reparación y mejoras en el puente vehicular de San Miguelito están programados para concluir en junio próximo. Actualmente, se están llevando a cabo diversas tareas, como el reemplazo de losas prefabricadas, sellado de grietas, cambio de juntas, pintura de vigas de soporte, limpieza del drenaje y señalización vial.

    De las 80 losas que necesitan ser reemplazadas, hasta ahora se han instalado 36, lo que representa un avance del 25%. Estos trabajos incluyen además la pintura, reparación y sellado de grietas, con un costo total de $3 millones. Es importante destacar que el puente de San Miguelito es una vía vital para el tránsito, con alrededor de 50 mil vehículos diarios, conectando la vía Ricardo J. Alfaro con la avenida Domingo Díaz.

    Según Juan Castillo, un taxista de la ruta de Las Colinas, los trabajos han causado congestión vehicular en la zona, pero eran necesarios debido al mal estado de las losas prefabricadas, que afectaban los vehículos.

    Los trabajos se realizan durante la noche, entre las 10:00 p.m. y las 4:30 a.m., para minimizar las molestias al tráfico diurno. Tres cuadrillas trabajan en el reemplazo, soldadura y refuerzo de las losas, acelerando así el progreso de las obras.

    Estos esfuerzos forman parte del proyecto “Mejoras de las calles de Panamá (renglón 1)”, que fue licitado por el Ministerio de Obras Públicas (MOP) en 2022 y adjudicado en agosto de 2023 por un costo total de $25 millones. El Consorcio Calles de Panamá, a cargo de la ejecución, está compuesto por Constructora Rodsa, S.A. e Ingeniería y Remodelaciones Civiles, S.A.

    Eugenio Edward, ingeniero encargado del proyecto, ha destacado que la intervención en las calles de Ancón y Bethania ha avanzado en un 38%, incluyendo el reemplazo de la carpeta asfáltica y la mejora de sistemas de drenaje. Además, se han iniciado trabajos en otras vías, como Forestal y Demetrio Basilio Lakas, mientras que la avenida principal de Condado del Rey será ampliada a cuatro carriles.
